? ? 金寨海創投產在即,DCS系統調試工作也進入了攻堅時期。近日,海川工程公司聯合金寨海創、海螺信息工程公司、川崎重工等多家單位聯合召開了DCS連鎖關系研討會,確保金寨垃圾發電工程DCS系統順利調試運行。
?
會議現場
?

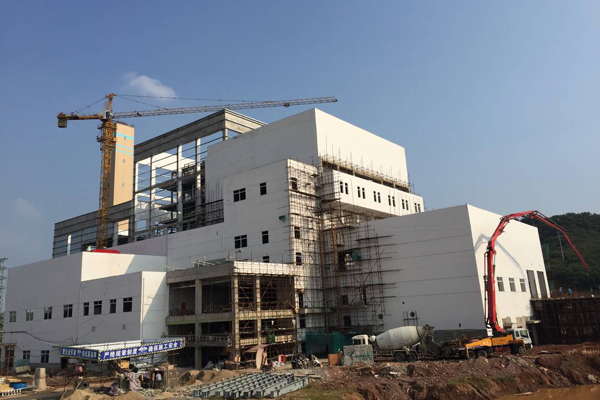

? ? 金寨海創項目于2014年3月28日簽訂,為2×300t/d機械爐排爐垃圾焚燒鍋爐?2×N6MW汽輪發電機組。2014年10月28日土建開工,現已基本完成鍋爐本體安裝、汽機廠房主要設備安裝、垃圾池內部土建安裝、煙氣處理主體設備安裝。煙囪鋼內筒安裝完成準備驗收、現場電氣柜基本就位。目前,正在進行滲濾液綜合處理車間設備、卸料大廳快速卷簾門及卸料門安裝、鍋爐入口風管再循環風管及主蒸汽管道焊接。預計10月10日進入DCS系統調試。
?
?
? ? 本次研討會主要從操作員位置、系統報警顏色、氣體檢測裝置、日報數據、煙氣處理畫面、穩壓水泵和消防水泵之間的連鎖關系等多個方面進行了磋商與研討,進一步優化完善了公司開發的首套垃圾焚燒發電項目DCS控制系統,以確保該項目順利投產。
